Что такое action plan

Discovered

О финансах и не только…

Как составить эффективный план действий (action plan)?

Эффективный план действий всегда начинается с четкой цели, замысла или намерения. Такой план призван обеспечить реализацию поставленной цели максимально быстро, комфортно и менее затратно. Правильно составленный план действий позволяет решить практически любую задачу.

Что такое план действий (action plan)?

План действий (action plan) — это подробный план, который описывает необходимые шаги для достижения определенной цели. Это инструмент, который содержит перечень необходимых действий, которые должны быть осуществлены для выполнения задачи или реализации проекта.

Сущность плана действий

План действий является частью стратегического плана, в котором цели уже установлены. Действия, описанные в плане действий, определяются путем разделения этих целей на ряд небольших задач, которые необходимо выполнить для завершения всего проекта в целом. В этих планах часто описываются такие детали, как характер каждого вида деятельности, соответствующие им временные рамки или сроки выполнения, лицо, ответственное за достижение ожидаемого результата, и ресурсы, необходимые для выполнения каждой задачи.

Компании обычно применяют процедуры аудита, которые обеспечивают правильную оценку прогресса проекта в целом или индивидуально для каждого вида деятельности. В частности, создаются метрики, позволяющие оценить уровни производительности. Широко известная методика SMART (Specific — конкретный, Measurable — измеримый, Attainable — достижимый, Realistic — реалистичный и Time-based — ограниченный во времени) является универсальным инструментом для руководителей проектов по разработке адекватных показателей для каждой задачи. Контроль за выполнением этого плана действий имеет решающее значение для достижения целей компании.

План действий — это контрольный список шагов или задач, которые необходимо выполнить для достижения поставленных целей.

Action plan — это неотъемлемая часть процесса стратегического планирования: он помогает улучшить планирование совместной работы. План действий также может быть использован любым человеком для разработки стратегии по достижению своих личных целей.

Компоненты плана действий включают в себя:

Action plan — это не фиксированный план действий. По мере роста вашей организации и изменения окружающей среды вам придется пересматривать его и вносить соответствующие коррективы в соответствии с новыми потребностями.

Зачем вам нужен план действий?

Если реализация проекта осуществляется без разработки плана действий, то в большинстве случаев это приводит к провалу. Однажды Бенджамин Франклин сказал: «Неспособность планировать означает потерпеть неудачу».

Планирование помогает вам заранее подготовиться к предстоящим препятствиям и оставаться на верном пути. А с помощью эффективного плана действий вы можете повысить свою производительность и эффективность.

Вот некоторые преимущества плана действий:

Как составить план действий?

Составление плана действий, как правило, не представляет особых сложностей. Однако есть несколько важных аспектов, которые вы должны учесть, чтобы извлечь из этого максимум пользы. Ниже приведены 6 простых шагов, которые помогут вам составить эффективный план действий.

Шаг 1: Определите свою конечную цель

Если вам не ясно, что вы хотите сделать и чего хотите достичь, вы настраиваете себя на неудачу.

Планируете новую инициативу? Начните с определения, где вы находитесь и где хотите быть.

Решение проблемы? Проанализируйте ситуацию и изучите возможные решения, прежде чем расставлять приоритеты.

Запишите (сформулируйте) свою цель. И прежде чем перейти к следующему шагу проанализируйте вашу цель, используя методику SMART.

Шаг 2: Перечислите шаги, которым нужно следовать

Итак, цель ясна. Теперь следует определить, что следует сделать для ее достижения.

Создайте грубый шаблон для перечисления всех задач, которые необходимо выполнить, пропишите сроки их выполнения и закрепите ответственных лиц.

Важно убедиться, что вся команда вовлечена в этот процесс и имеет доступ к документу. Таким образом, каждый будет в курсе своей роли и обязанностей в данном проекте.

Убедитесь, что каждая задача четко определена и достижима. Если вы сталкиваетесь с более крупными и сложными задачами, разбейте их на более мелкие — их легче выполнять и контролировать.

Шаг 3: Расставьте приоритеты задач и добавьте сроки

Пришло время реорганизовать список задач, расставив приоритеты их выполнения. Расстановка приоритетов особенно необходима в тех случаях, когда выполнение отдельных шагов (задач) блокирует выполнение других или когда выполнение следующего этапа невозможно без выполнения предыдущего.

Добавьте сроки и убедитесь, что они реалистичны. Проконсультируйтесь с лицом, ответственным за выполнение задачи, чтобы понять его возможности, прежде чем принять решение о сроках.

Шаг 4: Установите промежуточные этапы

Промежуточные этапы можно считать мини-целями, ведущими в конечном итоге к реализации основной цели. Преимущество добавления промежуточных этапов заключается в том, что они дают членам команды возможность видеть конкретные результаты их деятельности и помогают им оставаться мотивированными, невзирая на то, что последний срок исполнения еще далеко.

Начните с конечной цели и продвигайтесь назад, устанавливая промежуточные. Не следует устанавливать слишком длительные сроки между этапами. Лучше практиковать промежуточные этапы с интервалом в две недели.

Шаг 4: Определите необходимые ресурсы

Прежде чем начать новый проект важно убедиться, что вы располагаете всеми необходимыми ресурсами для выполнения задач. И если они в настоящее время недоступны, вам необходимо сначала составить план их приобретения (получения).

Под каждый этап вашего плана действий необходимы конкретные ресурсы, также желательно распределить бюджет проекта в разрезе всех задач, что позволит вам в последствии осуществлять его контроль и избежать перелимита.

Шаг 5: Визуализируйте свой план действий

Визуализация позволяет упростить процесс восприятия информации. Независимо от того, представлен ли ваш план действий в форме блок-схемы, диаграммы Ганта или таблицы, он должен четко отображать все элементы, которые мы определили выше — задачи, ответственные лица, сроки, ресурсы и т.п.

Этот документ должен быть доступен для всех участников проекта и должен своевременно редактироваться в процессе реализации проекта.

Шаг 6: Мониторинг, оценка и обновление

Процесс выполнения плана действий подлежит периодическому контролю — это позволяет отслеживать прогресс достижения конечной цели. Вы можете отметить уже выполненные задачи, чтобы члены вашей команды видели как продвигаются дела в проекте.

В случае нарушения сроков выполнения или частичного выполнения отдельных задач необходимо изучить ситуацию, разобраться в причинах и принять соответствующие меры.

Если в процессе реализации проекта возникла необходимость в его корректировке — своевременно вносите необходимые правки и информируйте о них всех участников проекта: сдвиг сроков, изменение приоритетов, перераспределение ресурсов и т.п.

Источник

ЭТАП 7: СОСТАВЛЕНИЕ ПЛАНА ДЕЙСТВИЙ(ACTION PLAN) И ГРАФИКА МЕРОПРИЯТИЙ (TIME SCHEDULE)

ЭТАП 7: СОСТАВЛЕНИЕ ПЛАНА ДЕЙСТВИЙ(ACTION PLAN) И ГРАФИКА МЕРОПРИЯТИЙ (TIME SCHEDULE)

КАК СОСТАВИТЬ ПЛАН ДЕЙСТВИЙ?

Теперь, когда логика действий выработана, допущения определены, показатели и средства проверки найдены, настало время составить перечень конкретных действий для достижения каждого промежуточного результата. Возможно, некоторые из них уже внесены в схему «начерно» в результате предыдущего обсуждения, теперь же мы подойдем к этому вопросу более основательно.

Отвечаем на вопрос: Что именно необходимо и достаточно сделать для гарантированного достижения промежуточного результата с учетом указанных показателей?

Как это сделать? Обычно действиями являются «корешки дерева целей». На Рисунке 11 предполагаемые действия – это цели 2.1.1.1, 2.1.2.1, 2.2.1, 2.3.1, 2.3.21.

В примере про двор, лишенный места для игр детей, конкретными действиями будут являться такие, как ремонт детской площадки либо постройка новой, поиск или создание охраняемой парковки для автомобилей жильцов, посадка деревьев, организация субботника с целью уборки двора, вывоз строительного мусора, изгнание алкоголиков с детской площадки и т.д.

Определяем для каждого из результатов те действия, которые приведут к его достижению, и выписываем их в графу таблицы под рассматриваемым результатом. Помещенные под результатом действия должны гарантировать достижение промежуточного результата. Если это не так, требуется добавить пропущенные операции и обсудить возможные допущения.

Однако временами не все так просто, и при более детальном рассмотрении может оказаться, что «корешок» сам по себе является достаточно сложной проблемой. Поскольку мы уже решили ранее, что она находится в нашей компетенции, мы должны провести дополнительный анализ, начиная от новой центральной проблемы – промежуточного результата.

В нашем примере «сооружение новой детской площадки» потребует ведения переговоров с ЖЭСом, получения разрешения на демонтаж старой площадки, создание проекта новой, согласование нового проекта как отвечающего нормам и безопасного для детей, «добывания» и транспортировки материалов, собственно сооружения, приема работы уполномоченными лицами, возможно контактов с санитарной службой. В целом данное действие порождает ряд других действий, требует налаживания контактов с множеством людей и планирования отдельного мини-проекта.

Если пути достижения результата неясны, следует сразу детально разобраться с вопросом и построить «дерево проблем» на несколько уровней ниже «непонятного» места либо указать в плане действий ссылку на необходимость дополнительного анализа, а позже провести детальное изучение вопроса. Возможно, потребуется обращение за консультацией к специалистам. Такое решение продемонстрирует ответственное отношение к вопросу, в отличие от «приблизительного» планирования «примерных» действий.

Таким образом, либо план действий после проведения исследований станет для проектной группы очевиден, либо она «запутается» в проблеме, что говорит о недостаточно глубоком изучении проблем на этапе анализа. В этом случае для «непонятной» для решения проблемы потребуется повторное применение метода ЛСП.

Вернемся к составляемому нами плану. Еще одно дополнение ко всему сказанному: как правило, действия указываются в таблице в порядке их выполнения – сверху вниз.

Напомним, что на любом этапе допускается переформулирование действий, разумная детализация деятельности – ведь мы составляем эффективный план действий.

Читайте также

Составление плана действий

Составление плана действий МВА учат быть решительными и проактивными — излюбленная характеристика МВА. После тщательного анализа МВА должен быть готов к составлению плана. План действий включает шесть важных этапов.1. Установление конкретных целей.2. Определение

Этап 2 Сегментирование информационных профилей и создание плана действий

Этап 2 Сегментирование информационных профилей и создание плана действий Не так давно издатели газеты New York Times без видимых на то причин решили проверить, каких собак содержат хозяева, проживающие в разных районах Нью-Йорка. То, что им удалось обнаружить на основе анализа

5.9. Адаптация плана действий в чрезвычайных обстоятельствах

5.9. Адаптация плана действий в чрезвычайных обстоятельствах Непосредственных требований к содержанию плана действий персонала кредитных организаций в чрезвычайных обстоятельствах и использованию этого плана до настоящего времени не выработано и в отечественной

Составление личного финансового плана

Составление личного финансового плана Выделите себе время для планирования Ежедневное выделение времени на финансовое планирование, когда вам никто не будет мешать — главное условие успешного старта в общество очень (или очень-очень) обеспеченных людей. Итак,

Алгоритм проведения анализа и составление бизнес-плана

Алгоритм проведения анализа и составление бизнес-плана Как известно, при восходящих тенденциях нужно покупать на краткосрочных падениях цены, а при нисходящей тенденции – продавать на краткосрочных взлетах цены. То есть сначала нужно определить направление тренда и

Глава 12. Формирование плана мероприятий. Мониторинг исполнения плана мероприятий

Глава 12. Формирование плана мероприятий. Мониторинг исполнения плана мероприятий В отчете внутренний аудитор описывает недостатки и предлагает подходы к их устранению. Подходы обычно описываются в разделе «Рекомендации». В зависимости от уровня профессиональной

Процедура формирования плана мероприятий

Процедура формирования плана мероприятий Как уже говорилось, формирование плана мероприятий необходимо начинать с первого дня проекта. В первую очередь это связано с тем, что ряд проблем может не иметь простых решений и для их проработки требуется время и

11.1 Основные положения по разработке плана мероприятий по внедрению стандарта

11.1 Основные положения по разработке плана мероприятий по внедрению стандарта Внедрение стандартов осуществляется в соответствии с планами организационно–технических мероприятий, которые обеспечивают соблюдение стандарта и предусматривают:1) пересмотр, внесение

Шаг 6: Разработка Плана действий

Шаг 6: Разработка Плана действий На этой стадии План действий достаточно прост. В дальнейшем он будет детализироваться по мере того, как участники сессии приступят к его осуществлению. Однако за последние два или три часа работы сессии вы должны создать тот скелет,

Massive Action Plan

Massive Action Plan А теперь мы уделим больше внимания монстрам, чем всем остальным. Поговорим еще немного о самом сложном «слоне», которого вы будете двигать.Есть интересная тактика, которой мы хотим с вами поделиться. Но если вы новичок, пожалуйста, не делайте так, потому что у

Составление основного производственного плана и таблицы поставки деталей

Составление основного производственного плана и таблицы поставки деталей Этот этап начинается с анализа планов продаж, подготовленных отделом продаж на внутреннем рынке и отделом продаж на внешнем рынке. Раз в месяц дилеры посылают в отдел продаж на внутреннем рынке

Согласование плана действий

Согласование плана действий Построение плана методом визуализации коллективного интеллекта заканчивается возвращением к ситуации, когда нужно решить, какие действия следует предпринять безотлагательно. На этом этапе мы многое узнаем. Несмотря на то что вся следующая

Создание плана действий

Создание плана действий Привязка действий по проекту к календарю заставляет группу проигрывать предстоящие работы и во многом становится началом выполнения работ. План визуализирует действия, которые логически соотносятся друг с другом, затем назначаются

Будь во всеоружии: составление плана интервью

Будь во всеоружии: составление плана интервью К интервью надо готовиться. У вас есть всего лишь 30 минут, чтобы задать все необходимые вопросы человеку, которого вы, возможно, больше никогда не увидите, поэтому надо точно знать, о чем вы будете с ним беседовать.Когда я

Глава 2 С чего начать составление бизнес-плана

Глава 2 С чего начать составление бизнес-плана Найти простые ответы можно только тогда, когда вы задаете сложные вопросы. Процесс составления бизнес-плана Предположим, вы пришли к выводу, что вашей компании необходим бизнес-план. У вас неизбежно возникнет вопрос: «С чего

Схема потока: составление графика и распределение бюджета

Схема потока: составление графика и распределение бюджета На рис. 11.8 приводится схема, позволяющая показать помесячное распределение рекламных обращений, детализировать ожидаемое воздействие при помощи прогнозов уровня рейтинга и проиллюстрировать распределение

Источник

Что такое action plan

ЭТАП 7: СОСТАВЛЕНИЕ ПЛАНА ДЕЙСТВИЙ(ACTION PLAN) И ГРАФИКА МЕРОПРИЯТИЙ (TIME SCHEDULE)

КАК СОСТАВИТЬ ПЛАН ДЕЙСТВИЙ?

Теперь, когда логика действий выработана, допущения определены, показатели и средства проверки найдены, настало время составить перечень конкретных действий для достижения каждого промежуточного результата. Возможно, некоторые из них уже внесены в схему «начерно» в результате предыдущего обсуждения, теперь же мы подойдем к этому вопросу более основательно.

Отвечаем на вопрос: Что именно необходимо и достаточно сделать для гарантированного достижения промежуточного результата с учетом указанных показателей?

Как это сделать? Обычно действиями являются «корешки дерева целей». На Рисунке 11 предполагаемые действия – это цели 2.1.1.1, 2.1.2.1, 2.2.1, 2.3.1, 2.3.21.

В примере про двор, лишенный места для игр детей, конкретными действиями будут являться такие, как ремонт детской площадки либо постройка новой, поиск или создание охраняемой парковки для автомобилей жильцов, посадка деревьев, организация субботника с целью уборки двора, вывоз строительного мусора, изгнание алкоголиков с детской площадки и т.д.

Определяем для каждого из результатов те действия, которые приведут к его достижению, и выписываем их в графу таблицы под рассматриваемым результатом. Помещенные под результатом действия должны гарантировать достижение промежуточного результата. Если это не так, требуется добавить пропущенные операции и обсудить возможные допущения.

Однако временами не все так просто, и при более детальном рассмотрении может оказаться, что «корешок» сам по себе является достаточно сложной проблемой. Поскольку мы уже решили ранее, что она находится в нашей компетенции, мы должны провести дополнительный анализ, начиная от новой центральной проблемы – промежуточного результата.

В нашем примере «сооружение новой детской площадки» потребует ведения переговоров с ЖЭСом, получения разрешения на демонтаж старой площадки, создание проекта новой, согласование нового проекта как отвечающего нормам и безопасного для детей, «добывания» и транспортировки материалов, собственно сооружения, приема работы уполномоченными лицами, возможно контактов с санитарной службой. В целом данное действие порождает ряд других действий, требует налаживания контактов с множеством людей и планирования отдельного мини-проекта.

Если пути достижения результата неясны, следует сразу детально разобраться с вопросом и построить «дерево проблем» на несколько уровней ниже «непонятного» места либо указать в плане действий ссылку на необходимость дополнительного анализа, а позже провести детальное изучение вопроса. Возможно, потребуется обращение за консультацией к специалистам. Такое решение продемонстрирует ответственное отношение к вопросу, в отличие от «приблизительного» планирования «примерных» действий.

Таким образом, либо план действий после проведения исследований станет для проектной группы очевиден, либо она «запутается» в проблеме, что говорит о недостаточно глубоком изучении проблем на этапе анализа. В этом случае для «непонятной» для решения проблемы потребуется повторное применение метода ЛСП.

Вернемся к составляемому нами плану. Еще одно дополнение ко всему сказанному: как правило, действия указываются в таблице в порядке их выполнения – сверху вниз.

Напомним, что на любом этапе допускается переформулирование действий, разумная детализация деятельности – ведь мы составляем эффективный план действий.

КАК ПРАВИЛЬНО УКАЗАТЬ НЕОБХОДИМЫЕ РЕСУРСЫ?

Если все участники нашей аналитической группы согласны с составленным планом действий, то можно переходить к определению необходимых ресурсов.

Напротив каждого действия необходимо указать ресурсы, которые необходимы для его осуществления. Указываются не только недостающие ресурсы, но ВСЕ те, которые понадобятся для осуществления данного действия.

Если нам необходимо выкопать большую и глубокую яму, начинающуюся у ограды, за определенный период времени («до обеда»), и у нас уже есть требующееся количество добровольцев (5 человек), а лопат только 3, то в графе, посвященной ресурсам для осуществления действия «копание ямы в период времени, верхняя граница которого – обеденный перерыв», надо указать не только недостающие 2 лопаты, но «5 человек и 5лопат». А еще лучше – вместо количества людей указать объем работы в человеко-часах.

Если для осуществления действия необходимы какие-либо ресурсы – компьютер, автомобиль, другое оборудование – на ограниченное время, скажем, 5 дней, то будет ошибкой включать полную стоимость приобретения такого оборудования в ресурсы проекта. Следует узнать цену на аренду оборудования (посмотреть предложения организаций, предлагающих такую услугу) или стоимость амортизации оборудования на этот срок (работа для бухгалтера).

Если для проведения анализа центральной проблемы нашего проекта нам требуется аренда зала на 50 мест на 3 дня, вы ведь не будете включать среднюю стоимость такого помещения на рынке недвижимости в калькуляцию проекта?

После указания ресурсов, необходимых для осуществления действий, которые приведут к достижению промежуточного результата, необходимо убедиться в том, что совокупность действий и перечисленных ресурсов в сочетании с допущениями гарантируют достижение промежуточного результата, и выбранные для него показатели будут достигнуты.

После завершения этапа описания ресурсов опять же требуется убедиться в том, что все участники обсуждения согласны с представленной схемой в целом (от действий в совокупности с допущениями – к промежуточным результатам, от промежуточных результатов в совокупности с допущениями – к цели проекта, от цели проекта в совокупности с допущениями – к общей цели). Если же это не так, необходимо продолжить работу до достижения полного согласия всех сторон с внесением необходимых изменений.

После завершения этапа планирования действий логико-структурная схема, наконец, заполнена!

Вот как приблизительно будет выглядеть логико-структурная схема для нашего примера после предварительного составления «на карточках» (см. Рисунок 18.):

Рисунок 18. Пример логико-структурной схемы – шаг 4

Что такое action plan. Смотреть фото Что такое action plan. Смотреть картинку Что такое action plan. Картинка про Что такое action plan. Фото Что такое action plan

Если документ, в котором будет присутствовать заполненная ЛСС, предназначается для подачи заявки на получение финансирования проекта, надо учитывать, что различные грантодатели и доноры руководствуются своими собственными правилами при оценке стоимости проекта. К примеру, объем работ может переводиться в человеко-часы, а затем стоимость проекта рассчитывается по стоимости единицы потраченного времени. Практически любая организация по первому запросу предоставит требуемые стандарты, руководства по заполнению заявки, условия конкурса и иную подобную информацию, используя которую в сочетании с имеющейся логико-структурной схемой, вы легко справитесь с оформлением документов.

ЗАПОЛНЯЕМ СХЕМУ – ПЛАН ДЕЙСТВИЙ

Итак, чтобы составить план действий, необходимо:

1. Определить действия, которые надо выполнить для достижения каждого из промежуточных результатов: «корни дерева целей» и действия, необходимые для достижения цели проекта.

2. Определить допущения для плана действий в целом.

3. Определить набор ресурсов, необходимый и достаточный для выполнения каждого из действий.

4. Проверить логику: совокупность выполненных действий при условии предоставления ресурсов и соблюдении допущений должна гарантировать достижение промежуточного результата.

5. Убедиться, что все участники обсуждения согласны с полученной картиной. Если это не так, продолжите работу по выбору и уточнению действий для каждого из промежуточных результатов.

6. Убедиться в том, что логика проекта сохранена.

ЗАПОЛНЯЕМ СХЕМУ – ГРАФИК МЕРОПРИЯТИЙ

Строго говоря, применение логико-структурного подхода завершается на предыдущем этапе, однако для эффективного планирования проекта важно составить календарный план работ (график мероприятий) на основе уже заполненной логико-структурной схемы.

После того, как определен план действий, мы должны установить временные рамки нашей деятельности в целом и ее отдельных этапов в частности. Также нужно установить приоритет выполнения действий: какая работа должна быть выполнена в качестве подготовительного этапа для последующих действий, а какая – для «отшлифовки» результата, каковы критические точки в выполнении нашего проекта. Необходимо определить ответственность каждого из участников на каждом из этапов выполнения проекта, чтобы четко знать, кто руководит работой на каждом из «фронтов», к кому обращаться за помощью и консультацией, кто будет нести ответственность в случае неожиданных сбоев и принимать ключевые решения. Также потребуется более подробная детализация программы действий до заданий.

Отвечаем на вопросы: Когда? Кто? Кто ответственный? Что должно быть сделано?

Наиболее часто план работ составляется в виде диаграммы Гантта (Gantt diagram).

Диаграмма Гантта названа в честь Генри Гантта (1861-1919), соратника «отца научного менеджмента» Фредерика Тейлора (1856-1915). Гантт изучал менеджмент на примере постройки кораблей во время Первой мировой войны и предложил свою диаграмму, состоящую из отрезков (задач) и точек (вех), как средство для представления длительности и последовательности задач в проекте. Диаграмма Гантта оказалась таким мощным аналитическим инструментом, что в течение почти ста лет не претерпевала изменений. И лишь в начале 1990-х для более подробного описания взаимосвязей в нее были добавлены линии связи между задачами.

Пример диаграммы Гантта представлен на Рисунке 19:

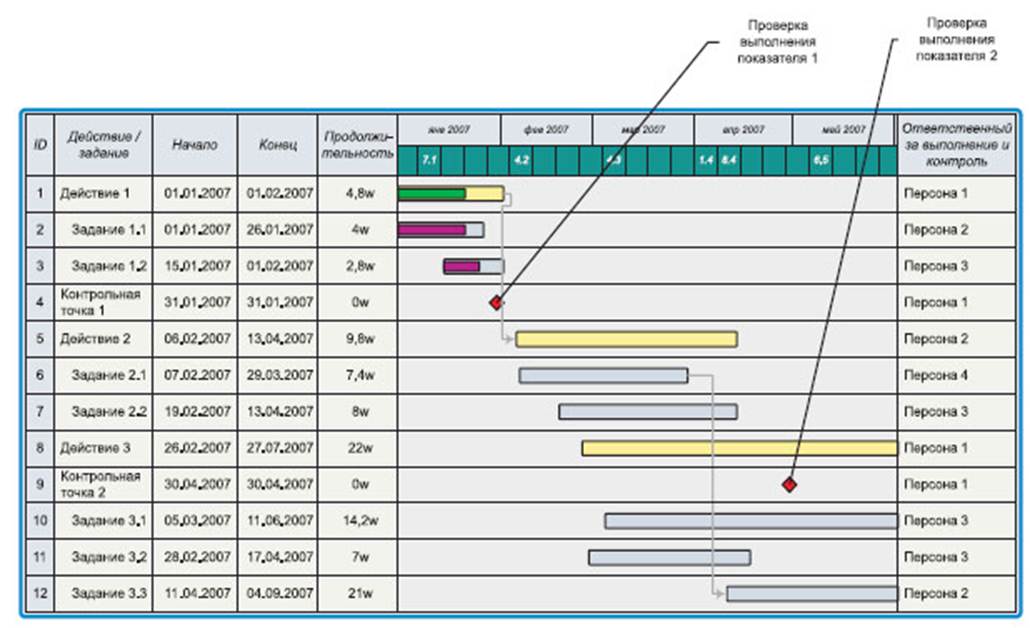

Рисунок 19. Пример диаграммы Гантта – составленного плана работ

Что такое action plan. Смотреть фото Что такое action plan. Смотреть картинку Что такое action plan. Картинка про Что такое action plan. Фото Что такое action plan

Задачи (действия) представляются в виде отрезков на временной шкале (в данном случае это помещенный вверху таблицы календарь). Для каждой задачи (действия) может указываться состояние выполнения (на рисунке указано для действия 1 и задач 1.1 и 1.2). Для построения диаграммы, соответствующей ЛСС, мы укажем конкретные действия и отдельные задания, необходимые для их осуществления.

Диаграмма позволяет расположить задания в хронологическом порядке относительно времени начала (завершения) их выполнения либо их приоритетности.

Также указываются связи между действиями (заданиями), если выполнение какого-либо действия может начаться только после завершения другого (либо наличия определенных результатов, которые будут получены в ходе или после выполнения другого действия). На диаграмме начало выполнения действия 2 будет произведено только после выполнения действия 1, а задание 3.3 каким-то образом зависит от завершения задания 2.1.

Технические средства для создания диаграммы Гантта (или других разновидностей расписания работ) легко доступны и присутствуют во многих программных пакетах, в том числе Microsoft ® Office Visio, Microsoft ® Project. Также существует достаточное количество свободно распространяемых (freeware) программ, которые ориентированы именно на планирование и контроль процесса выполнения, в том числе на создание подобных диаграмм.

Еще один элемент – контрольные точки, или вехи. В этих точках должна быть произведена проверка – мониторинг достижения каких-то конкретных результатов, объема выполненной работы и т.д. (подробнее об оценке и мониторинге проекта мы поговорим в главе «Критерии экспертизы проекта (Project Appraisal Criteria)»). На приведенной выше диаграмме такие вехи назначены на даты 31.01.2007 и 30.04.2007, и для них также должны быть определены критерии, согласно которым будет осуществляться проверка (например, «заключены договоренности с партнерами X, Y, Z» или «подготовка к посадке деревьев завершена»). Как правило, это достижение принципиального для осуществления проекта результата либо проверка допущения.

Источник
